Разрешение на строительство для контейнерного ЦОД не требуется, если конкретный объект действительно является некапитальным. Но слова «контейнерный», «модульный» и «мобильный» сами по себе ничего не гарантируют: юридическое значение имеют конструкция, связь с землей и возможность переноса без несоразмерного ущерба назначению объекта.
Поэтому ключевое преимущество МЦОД правильнее формулировать так: контейнерное исполнение позволяет реализовать ЦОД как некапитальный объект и избежать разрешительных процедур капитального строительства — при подходящем техническом решении и законном размещении. Модульные здания при этом могут быть как некапитальными, так и капитальными: это прямо отражено в ГОСТ Р 71617-2024.
Ниже — практический материал по российскому праву с акцентом на изменения 2024–2026 годов: чем отличаются два подхода, какие документы нужны и как не потерять преимущество контейнерного исполнения.
Что именно освобождает от разрешения
Здесь работают три взаимосвязанные нормы.
- Пункт 10.2 статьи 1 ГрК РФ определяет признаки некапитального объекта: отсутствие прочной связи с землей, возможность перемещения либо демонтажа с последующей сборкой без несоразмерного ущерба назначению и изменения основных характеристик.
- Пункт 2 части 17 статьи 51 ГрК РФ освобождает строительство и реконструкцию объектов, не являющихся капитальными, от получения разрешения на строительство.
- Часть 15 статьи 55 ГрК РФ позволяет обойтись без разрешения на ввод в эксплуатацию в соответствующих случаях, когда разрешение на строительство не требуется; применительно к некапитальным объектам это отдельно подтвердил Минстрой в августе 2026 года.
Однако освобождение касается именно строительных разрешений. Право пользоваться землей, ограничения участка и требования безопасности продолжают действовать — на это Минстрой также прямо указал в своем разъяснении.
Практический смысл: оформлять нужно не «льготу для контейнера», а законное размещение объекта, который по фактическим характеристикам не относится к капитальному строительству.

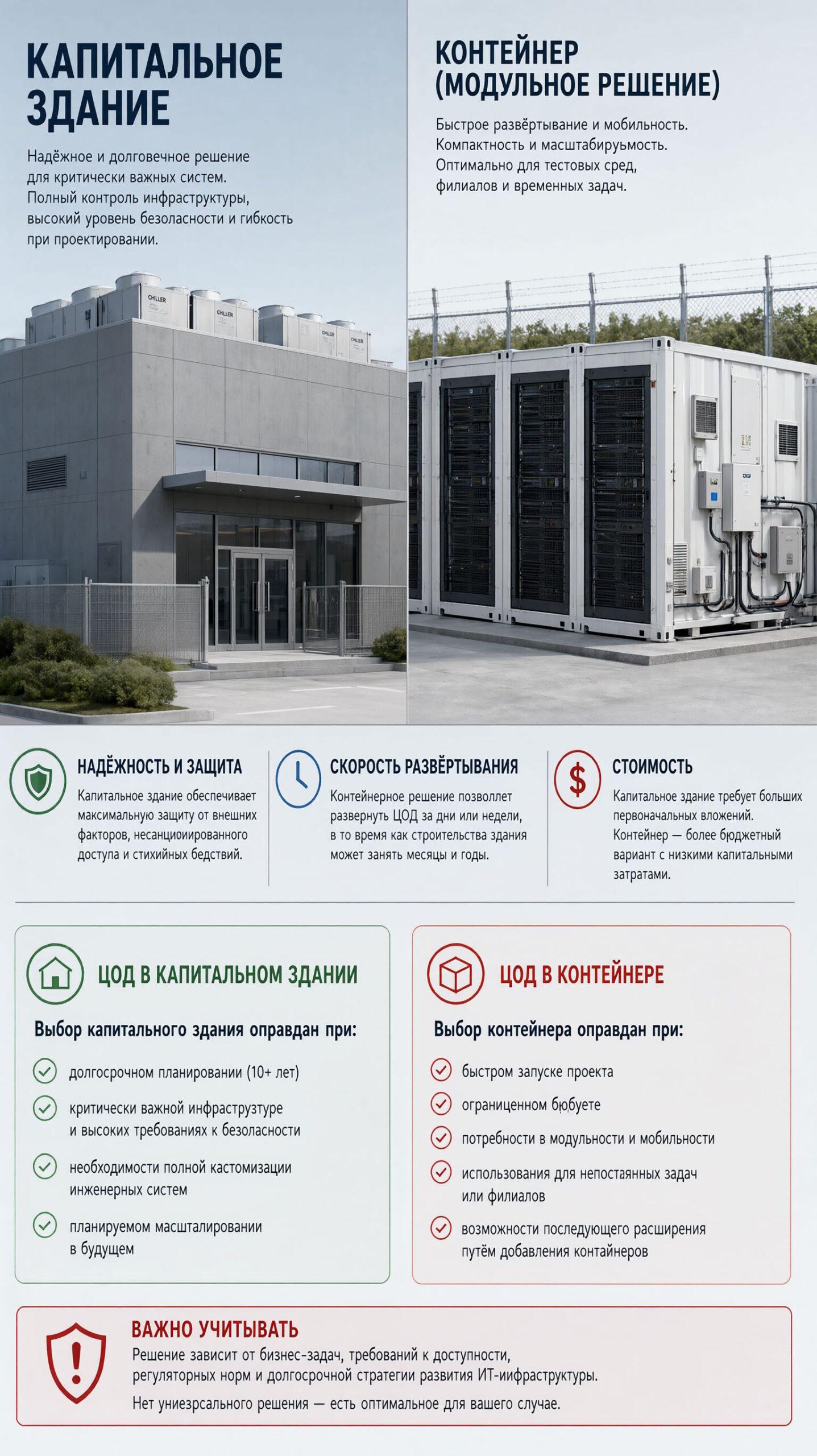

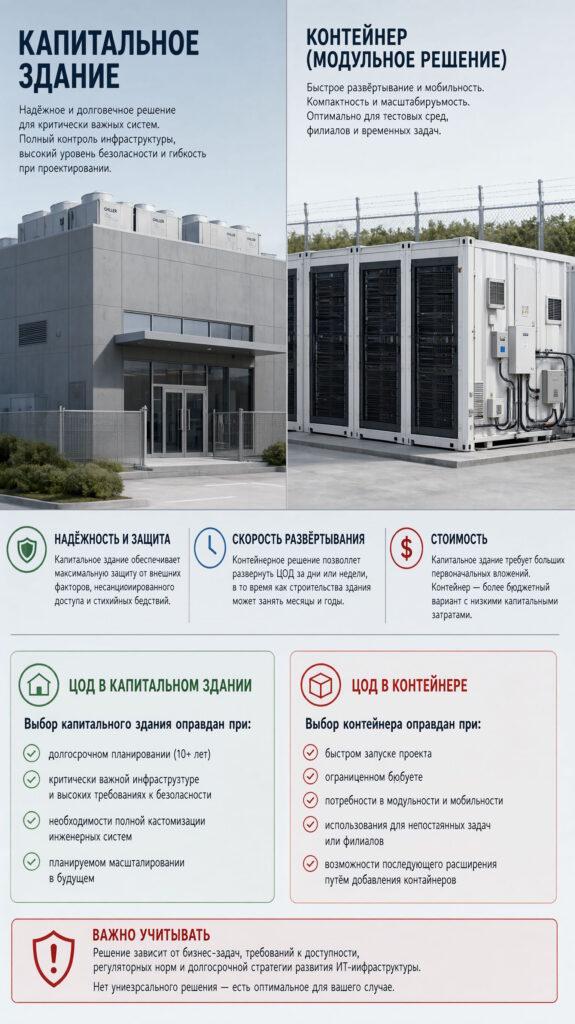

Капитальное здание или контейнер
| Вопрос | Капитальный ЦОД | Некапитальный контейнерный ЦОД |
|---|---|---|
| Что определяет статус | Совокупность конструктивных признаков, включая прочную связь с землей и невозможность переноса без несоразмерного ущерба. | Отсутствие прочной связи с землей, возможность переноса или разборки и повторной сборки с сохранением назначения и основных характеристик. |
| Разрешение на строительство | По общему правилу требуется, если нет самостоятельного законного исключения. | Не требуется на основании п. 2 ч. 17 ст. 51 ГрК РФ. |
| Разрешение на ввод | Применяется предусмотренный ГрК РФ порядок для соответствующего объекта. | Для некапитального объекта не требуется; приемка оборудования и работ оформляется отдельно. |
| Кадастровый учет | Для созданного объекта недвижимости применяется режим кадастрового учета и регистрации прав. | Сам некапитальный объект не ставится на учет как недвижимость и не регистрируется в ЕГРН. |
| Документы на землю | Нужны законные основания использования участка и соблюдение его режима. | Некапитальность не отменяет требований к использованию участка. |
| СП 541.1325800.2024 | Применяется в пределах установленной области применения к зданиям, сооружениям и помещениям ЦОД. | Пункт 1.2 исключает проектирование некапитальных, мобильных зданий ЦОД из области применения этого СП. |
Главное различие — не в том, где изготовлен объект. Здание заводской готовности может оказаться капитальным, а установленный на подготовленной площадке контейнер — некапитальным: оценивать нужно окончательное техническое решение после монтажа.
Что изменилось в 2024–2026 годах
Модульность перестала быть аргументом
С 1 ноября 2024 года введен ГОСТ Р 71617-2024 «Модульные здания и конструкции. Термины и определения. Классификация», который прямо допускает существование и капитальных, и некапитальных модульных зданий.
Вывод для закупки: фразы «заводская готовность» и «блочно-модульная конструкция» недостаточно. Поставщик должен описать, как объект устанавливают, отсоединяют, перевозят и повторно вводят в работу.
Появился специальный СП
С 24 января 2025 года действует СП 541.1325800.2024 «Здания и сооружения центров обработки данных. Правила проектирования», утвержденный приказом Минстроя от 23 декабря 2024 года № 898/пр.
Важная деталь: СП прямо не распространяется на проектирование некапитальных, мобильных зданий ЦОД, но допускает модульный подход при проектировании объектов в своей области применения. Поэтому тезис «ЦОД модульный — значит, этот СП не применяется» неверен: сначала определяется статус объекта.
Исключение из одного свода правил не означает освобождения от всех требований безопасности — они определяются назначением, конструкцией и местом размещения объекта.
В 2026 году обновился контекст
С 1 марта 2026 года действует новое регулирование видов разрешенного использования земельных участков, введенное Федеральным законом от 31.07.2025 № 295-ФЗ; проверять земельную часть проекта только по старым памяткам уже недостаточно.
Также с 1 марта 2026 года вступили в силу изменения о ЦОД в законодательстве о связи и правила ведения реестра ЦОД. Их влияние на контейнерные площадки требует отдельного внимания — особенно если проект рассчитывает на реестровый статус.
Как проверяют некапитальность
Удобный рабочий вопрос: можно ли перевезти именно этот ЦОД, а не извлечь из него серверы и построить вокруг них новый объект?
Для правовой оценки важна возможность сохранения назначения и основных характеристик всего рассматриваемого объекта, а не только его металлического каркаса. В судебной практике учитываются фундамент, несущие конструкции, инженерные системы и обстоятельства создания объекта.
Что усиливает позицию
Ниже — не дополнительные требования закона, а рекомендуемый набор технических доказательств, выстроенный вокруг критериев пункта 10.2 статьи 1 ГрК РФ.
- Заводской паспорт с идентификацией контейнера и его комплектации
- Предусмотренные изготовителем способы подъема и транспортировки
- Чертежи разъемных узлов крепления
- Описание отключения внешнего электроснабжения, связи и других подключений
- Инструкция по демонтажу и повторному монтажу
- Подтверждение сохранения несущей конструкции, инженерных систем и основных характеристик после переноса
- Документы и фотографии фактической установки, соответствующей этим решениям
Задача такого комплекта — заменить обещание «это мобильный объект» проверяемым описанием его мобильности.
Что увеличивает риск
Осторожности требуют заглубленные основания, конструктивно связанные с модулем, объединение контейнеров в единое здание и решения, при которых перенос предполагает утрату существенной части объекта. Значение имеет совокупность обстоятельств: в рассмотренном Верховным судом споре модульное исполнение и болтовые соединения не перевесили другие признаки капитальности.
При этом нельзя использовать и обратную формулу: «есть бетон — значит, обязательно недвижимость». В правоприменении оценивают не название основания, а характер связи с землей и реальную возможность перемещения объекта.
Рекомендация: основание выбирает инженер по условиям площадки и нагрузкам, после чего юрист оценивает получившуюся конструкцию. Не стоит жертвовать устойчивостью и безопасностью ради формального отсутствия фундамента.
Земля: первая точка проверки
Ошибка — начинать с покупки контейнера, а документы на участок проверять перед доставкой.
Некапитальный объект не получает права находиться на любой территории только потому, что его можно увезти: должны соблюдаться правовой режим участка и ограничения его использования.
До заказа оборудования рекомендуется проверить:
- Кто вправе предоставить площадку. Собственник, арендатор, управляющая организация или иное лицо — и какие полномочия у него есть.
- Что разрешает договор. Предусмотрены ли размещение оборудования, монтаж, прокладка коммуникаций, доступ обслуживающего персонала и демонтаж.
- Соответствует ли проект использованию земли. Оценивать нужно фактическую деятельность: внутреннюю серверную предприятия или самостоятельную коммерческую площадку.
- Какие ограничения действуют. Проверить территориальные зоны, охранные зоны сетей и другие ограничения именно по координатам размещения.
- Достаточно ли места. Заранее заложить обслуживание, замену оборудования, подъезд и будущий вывоз контейнера.
Собственный ЦОД и коммерческая площадка
Контейнер с серверами для обслуживания завода и независимый дата-центр на свободной части заводского участка — разные фактические сценарии. Поэтому допустимость размещения следует обосновывать функцией объекта, а не общим рассуждением «на промышленной земле можно ставить любое оборудование». Требования к основным и вспомогательным видам использования закреплены в земельном законодательстве; использовать участок исключительно по вспомогательному виду нельзя.
Отдельная ловушка — исключение для временных объектов, обеспечивающих стройку. Оно относится к обеспечению строительства или реконструкции на соответствующий период, а не ко всем объектам, которые владелец решил назвать временными.
Муниципальная земля
На публичных землях для отдельных видов объектов существует размещение без предоставления участка и установления сервитута. Но это специальная процедура, а не разрешение занимать свободную территорию: нужно проверить попадание объекта в установленный перечень и применимый региональный порядок.
Например, перечень по постановлению Правительства РФ № 1300 предусматривает отдельные сооружения связи, для размещения которых не требуется разрешение на строительство. Автоматически приравнивать к ним любой контейнер с серверами нельзя: квалификация конкретного объекта должна быть обоснована.
Оформление: восемь практических шагов
Шаг 1. Определить границы объекта
До выбора разрешительной модели составьте схему всей площадки:
- Серверные контейнеры
- Источники бесперебойного питания и аккумуляторы
- Дизель-генераторная установка
- Топливное хозяйство
- Трансформаторное оборудование
- Холодильное оборудование
- Внешние сети, площадки и другие сооружения
Для каждого элемента рекомендуется указать собственника, конструкцию, способ установки и предполагаемый правовой статус.
Почему это важно: некапитальность серверного контейнера не доказывает автоматически такой же статус всей инфраструктуры. Правовая оценка строения зависит от его конструкции, назначения и обстоятельств создания.
Результат шага: схема размещения и таблица «элемент — конструкция — документы — необходимые действия».
Шаг 2. Подтвердить право размещения
Соберите документы на участок и закрепите отношения с владельцем площадки до поставки контейнера.
В договор рекомендуется включить не только площадь размещения, но и:
- Координаты или схему расположения
- Доступ для монтажа и обслуживания
- Возможность подключения коммуникаций
- Проезд крана и транспорта
- Порядок доступа при аварии
- Право вывоза оборудования
- Восстановление площадки после демонтажа
Это рекомендуемые договорные условия, а не универсальная форма государственного разрешения.
Результат шага: понятное юридическое основание нахождения МЦОД на конкретном месте, а не просто устное согласие «поставить контейнер».
Шаг 3. Зафиксировать техническое решение
В техническом задании нужно описать, за счет чего предполагается некапитальность: конструкцию основания, крепления, подключения и последовательность переноса. Ориентиром служат признаки, установленные пунктом 10.2 статьи 1 ГрК РФ.
Не ограничивайтесь фразой «фундамент не предусмотрен». Попросите разработчика показать весь сценарий: отключение, подготовка к подъему, демонтаж наружных элементов, перевозка, установка на другом месте, восстановление работоспособности.
Результат шага: техническое решение, которое можно проверить по чертежам и инструкции.
Шаг 4. Закрепить обязанности поставщика
Название договора не заменяет фактических характеристик объекта. Даже техническое задание с указанием на некапитальность не гарантирует сохранения этого статуса, если исполнение и итоговая конструкция ему не соответствуют.
В договор рекомендуется включить обязанность передать:
- Паспорт и комплект чертежей
- Инструкции по монтажу, демонтажу и транспортировке
- Требования к основанию
- Перечень допустимых изменений
- Описание повторной сборки и контрольных испытаний
- Документы на оборудование и результаты предусмотренных испытаний
Отдельно полезно согласовать ответственность за отступления от технического задания и за непередачу документации. Не стоит ограничиваться обещанием продавца «разрешение точно не нужно».
Результат шага: проверяемые обязательства по конструкции и документам вместо рекламной гарантии.
Шаг 5. Подготовить техническое обоснование
Для спорных или дорогих проектов целесообразно заказать обследование либо техническое заключение с анализом признаков некапитальности.
Рекомендуемые вопросы специалисту:
- Как модуль связан с основанием?
- Какие элементы сохраняются при переносе?
- Что потребуется демонтировать или заменить?
- Сохраняются ли несущая конструкция, назначение и основные характеристики?
- Как отключаются и восстанавливаются инженерные системы?
- Какие работы потребуются на новой площадке?
Но заключение эксперта — доказательство, а не индульгенция: Верховный суд подчеркнул, что оно не имеет заранее установленной силы и оценивается вместе с другими материалами.
Не следует считать такое заключение повсеместно обязательным «сертификатом некапитальности»: необходимость конкретных документов нужно проверять по применимой процедуре, включая местные требования.
Результат шага: технически содержательное обоснование, а не одна итоговая фраза на бланке.
Шаг 6. Проверить местный порядок
Общий федеральный принцип «не нужно разрешение на строительство» не означает отсутствия региональных и муниципальных процедур размещения.
Показательный пример — Москва: постановление Правительства Москвы от 05.06.2024 № 1255-ПП предусматривает специальный порядок для определенных некапитальных объектов на участках в частной и федеральной собственности; в 2025 году порядок дополнялся. Это не общероссийское правило, но хороший пример того, почему нельзя ограничиваться чтением статьи 51 ГрК РФ.
Если направляете запрос в администрацию или уполномоченный орган, приложите схему, характеристики контейнера и описание назначения. Полезнее спрашивать, какая именно процедура действует для данного размещения, чем просить абстрактно подтвердить, что «контейнеры не являются недвижимостью».
Результат шага: список реально применимых согласований и документов с правовым основанием для каждого.
Шаг 7. Проверить подключения и безопасность
Статус некапитального объекта не освобождает от иных требований, связанных с назначением и эксплуатацией.
Рекомендуется отдельно поручить профильным специалистам проверить:
| Блок | Что включить в проверку |
|---|---|
| Электроснабжение | Мощность, схема подключения, резервирование, защита, заземление и необходимые процедуры для конкретной электроустановки |
| Пожарная безопасность | Размещение относительно соседних объектов, доступ, эвакуация, необходимость и состав противопожарных систем |
| ДГУ и топливо | Компоновка, безопасное хранение и заправка, воздействие на соседние объекты |
| Охлаждение | Размещение наружных блоков, обслуживание, шум и вибрация |
| Внешние сети | Права на трассы, пересечения, согласия владельцев сетей и требования к выполнению работ |
| Эксплуатация | Доступ персонала, аварийные действия, обслуживание и замена оборудования |
Это задание на проверку, а не утверждение, что каждый пункт требует отдельного разрешения государственного органа. Для каждого обязательного действия следует установить конкретное нормативное основание.
Результат шага: отсутствие «слепых зон» за пределами самого контейнера.
Шаг 8. Зафиксировать фактический монтаж
После установки рекомендуется собрать единый приемочный комплект:
- Акт передачи контейнера с заводским номером
- Документы о выполнении монтажа и пусконаладки
- Исполнительные схемы подключений
- Результаты предусмотренных испытаний
- Фотографии основания и креплений
- Фотографии общей компоновки
- Инструкции по эксплуатации и демонтажу
- Перечень ответственных за обслуживание
Внутренний акт готовности к эксплуатации не следует путать с разрешением на ввод по статье 55 ГрК РФ: для некапитального объекта последнее не требуется, но приемка поставки и работ остается отдельной практической задачей.
Результат шага: документы описывают не только запланированный, но и реально установленный объект.
Как написать техническое задание
Ниже — пример авторской формулировки для адаптации под конкретное решение. Ее следует использовать только тогда, когда заявленные свойства действительно обеспечиваются конструкцией.
Предмет поставки
Контейнерный модуль центра обработки данных заводского изготовления, предназначенный для размещения ИТ-оборудования и обеспечивающих инженерных систем.
Требования к исполнению
Конструкция модуля и предусмотренный способ его установки должны обеспечивать возможность перемещения либо демонтажа и последующей сборки без несоразмерного ущерба назначению и без изменения основных характеристик.
Документация
Поставщик передает паспорт изделия, чертежи креплений, требования к основанию, инструкции по монтажу, демонтажу, транспортировке и повторному монтажу, а также порядок проверки работоспособности после переноса.
Изменения при монтаже
Изменение основания, креплений и компоновки, способное повлиять на возможность демонтажа и переноса модуля, допускается только после согласования с заказчиком и технической оценки последствий.
В договоре полезнее описывать свойства и обязанности, чем требовать от поставщика признать объект движимым одним предложением. Юридическую квалификацию определяют не только стороны договора: при споре оценивается совокупность фактических обстоятельств.
Неудачная формулировка:
«Объект считается некапитальным независимо от способа установки».
Рабочий подход:
«Согласованный способ установки и фактически выполненный монтаж должны сохранять предусмотренную документацией возможность демонтажа и переноса».
Что показывает судебная практика
Особенно показательно определение Верховного суда РФ от 7 ноября 2025 года № 302-ЭС25-7495 по делу № А19-17707/2024. Спор касался модульного пассажирского павильона аэропорта, а не ЦОД, поэтому использовать его следует как пример оценки конструктивных признаков, а не как специальное правило для дата-центров.
Суд не признал достаточными доводы о сборно-разборной конструкции и болтовом креплении: учитывались свайный фундамент, инженерная инфраструктура и неполнота выводов о переносе объекта в целом.
Для владельца МЦОД из этого следуют три практических урока:
- Не исследовать только «коробку». В техническом обосновании нужно рассматривать фактическую комплектацию и способ размещения.
- Не исключать неудобные элементы. Если перенос обосновывается «без учета фундамента и части инженерных систем», это требует особенно внимательной оценки.
- Не рассчитывать только на эксперта. Паспорт, проектные решения, фотографии и фактический монтаж должны согласовываться между собой.
У дела есть важная оговорка: Верховный суд отдельно применил специальное регулирование аэропортовой инфраструктуры. Его вывод об обязательности отдельных процедур независимо от капитальности нельзя механически переносить на обычный контейнерный ЦОД.
Реестр ЦОД: нюанс 2026 года
С 1 марта 2026 года в законодательстве о связи используется определение ЦОД через совокупность зданий, частей зданий или помещений с инженерными системами для размещения оборудования обработки и хранения данных.
Правила реестра, утвержденные постановлением Правительства РФ от 28.11.2025 № 1932, среди включаемых сведений предусматривают кадастровый номер объекта недвижимости, документы на здания или помещения и сведения об их вводе в эксплуатацию. Внесение сведений осуществляется по заявлению владельца.
Для отдельно стоящего некапитального контейнера возникает практическая проблема: он не имеет собственного кадастрового номера объекта недвижимости, а реестровая модель опирается на сведения о зданиях и помещениях. Это не доказывает капитальность контейнера, но создает вопрос о применимости и оформлении реестрового статуса конкретной площадки.
Поэтому до закупки рекомендуется отдельно выяснить:
- Нужен ли проекту реестровый статус для предполагаемой модели работы
- Как описывается площадка, если контейнер входит в состав существующего комплекса
- Какие сведения должны подаваться именно для выбранной конфигурации
- Есть ли применимые разъяснения Минцифры по некапитальному исполнению
Не стоит искусственно оформлять контейнер как недвижимость только ради заполнения реестровой формы. Сначала необходимо согласовать техническую модель, правовой статус и требования, от которых зависит работа площадки.
Не перепутать проект с законом
В сентябре 2026 года обсуждалась инициатива Росреестра об уточнении классификатора ВРИ для размещения оборудования обработки и хранения данных в зданиях и сооружениях. Сообщение о проекте нельзя использовать как доказательство уже действующего права размещать самостоятельный контейнерный ЦОД на любой земле.
Перед применением такого послабления нужно проверить опубликованный окончательный акт, дату его вступления в силу и точный предмет регулирования: оборудование внутри здания и отдельный объект на участке — не одно и то же.
Какие документы держать вместе
Ниже — рекомендуемое «досье объекта». Это не единый обязательный федеральный перечень: состав зависит от земельной ситуации, местной процедуры, оборудования и условий договора.
| Комплект | Рекомендуемое содержание | Что подтверждает |
|---|---|---|
| Земельный | Документы на участок, договор пользования площадкой, согласия в необходимых случаях | Законность размещения |
| Пространственный | Схема с координатами, внешними системами и зонами обслуживания | Где и что установлено |
| Заводской | Паспорт, номер, комплектация, чертежи | Идентичность и характеристики изделия |
| Монтажный | Решения по основанию, креплениям и подключениям | Как реализована установка |
| Перенос | Инструкция по отключению, демонтажу, перевозке и повторному монтажу | Реальность мобильности |
| Техническое обоснование | Анализ связи с землей и сохранения характеристик | Основания выбранной квалификации |
| Приемочный | Акты, исполнительные схемы, испытания и фотофиксация | Соответствие факта документации |
| Эксплуатационный | Регламенты обслуживания и аварийных действий | Подготовленность к работе |
Документы должны быть непротиворечивыми. Если паспорт допускает перевозку отдельного контейнера, а фактически несколько модулей объединены в иную конструкцию, исходный паспорт не снимает вопрос о статусе получившегося объекта. Такой подход следует из оценки итоговой конструкции и совокупности доказательств.
Ошибки, которые лишают преимущества
- «Поставим на год — значит, временный»
- Срок размещения сам по себе не заменяет установленные законом признаки некапитальности. Годовой договор не делает разборным объект, который невозможно перенести без несоразмерного ущерба.
- Что делать: обосновывать статус конструкцией и сценарием переноса, а срок указывать как условие эксплуатации площадки.
- «В ЕГРН объекта нет — значит, движимый»
- Отсутствие регистрации не является техническим доказательством отсутствия признаков недвижимости: критерий статьи 130 ГК РФ связан прежде всего с прочной связью с землей и возможностью перемещения.
- Что делать: не подменять анализ конструкции проверкой наличия кадастрового номера.
- «Поставщик выдал справку — вопрос закрыт»
- Справка или экспертное заключение не имеют заранее установленной силы и не отменяют оценку других доказательств.
- Что делать: требовать конкретику — узлы, последовательность демонтажа, сохранность элементов, повторный монтаж.
- «Все контейнеры одинаково некапитальные»
- Модульные здания могут быть и капитальными, и некапитальными; итоговая квалификация зависит от решения конкретного проекта.
- Что делать: повторно оценивать статус после изменения основания, объединения модулей и существенной переработки инженерных систем.
- «Разрешение не нужно — документов тоже»
- Освобождение от строительного разрешения не отменяет правового режима земли и иных требований к размещению и эксплуатации.
- Что делать: разделить четыре вопроса: статус объекта, право на площадку, местная процедура размещения и безопасность.
- «Назовем ЦОД вспомогательным»
- Вспомогательное использование и некапитальность — разные основания, которые нельзя смешивать. В апреле 2026 года Минстрой отдельно напомнил о критериях вспомогательных строений и сооружений по постановлению Правительства № 703 и об отсутствии в ГрК РФ отнесения зданий к таким объектам.
- Что делать: не подбирать удобное название, а проверять фактическую функцию объекта и точные условия применимого исключения.
Проверка перед оплатой
Рекомендуемый контрольный список для заказчика:
- Определен статус не только контейнера, но и всей сопутствующей инфраструктуры.
- Подтверждено право пользоваться площадкой, включая монтаж, обслуживание и вывоз.
- Проверены разрешенное использование земли и ограничения по месту установки.
- Поставщик передает не только паспорт, но и документацию по демонтажу и повторному монтажу.
- Основание и крепления описаны в документах, а не выбираются монтажниками на месте.
- Проверены местные процедуры размещения.
- Для подключений и безопасности составлен отдельный перечень действий.
- Условия договора позволяют требовать устранения отступлений от согласованной конструкции.
- Реестровый статус ЦОД, если он нужен проекту, проверен до закупки.
- После монтажа предусмотрена фотофиксация и приемка фактического решения.
Наиболее защищенная модель — не «контейнер вместо стройки на бумаге», а действительно переносимый технический объект, законно размещенный на подходящей площадке. Именно сочетание конструкции, документов и фактического исполнения позволяет пользоваться преимуществом некапитальности, а не только заявлять о нем.
